La construction de l’abbaye se déroule en trois phases :
- La 1ère phase est celle de la construction de l’église : Dieu premier servi !

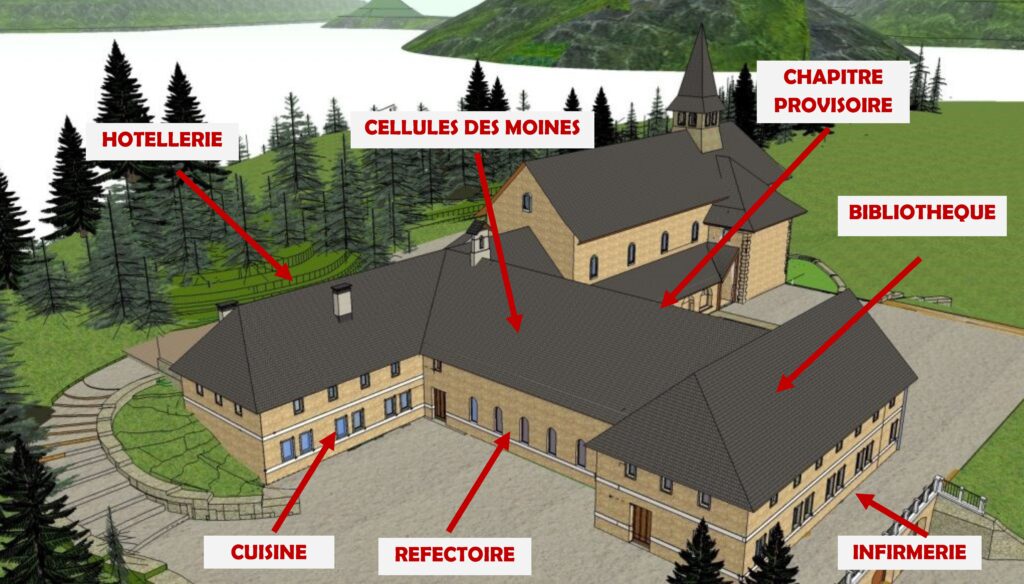

- La 2ème phase comprend les deux bâtiments (Ouest et Sud) dans lesquels se trouvent l’hôtellerie, le réfectoire, l’infirmerie, les cellules des moines, une bibliothèque et un chapitre provisoire ainsi que la cuisine, la boulangerie et la buanderie… Ces deux premières phases achevées, la communauté pourra emménager.

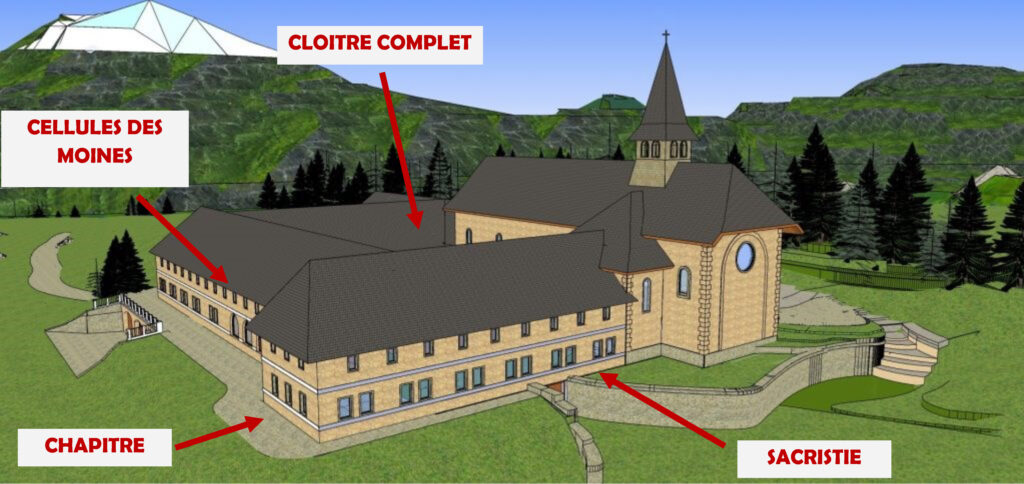

- La 3ème phase enfin, permet de terminer le cloître avec les deux ailes comprenant la sacristie, le chapitre, des cellules et la bibliothèque définitive.
Situation de financement des travaux

Aujourd’hui la réalisation de la 1ère phase est bien avancée. Le gros œuvre de l’église est achevé, ainsi que la couverture. Depuis l’été 2024 nous avons lancé la réalisation de l’isolation extérieure et le parement en pierre.

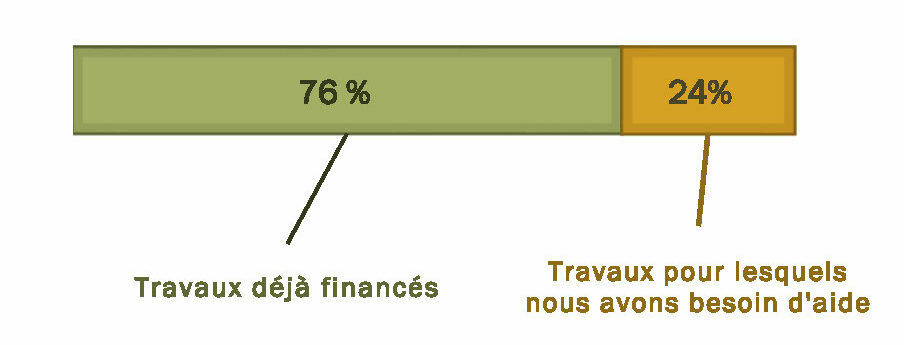

Nous recherchons actuellement des fonds pour financer la fin de l’isolation, du parement en pierre de l’église et des menuiseries.

La 2ème phase a commencé depuis l’automne 2021.
Une partie importante des fonds nécessaire à cette phase de travaux est déjà réunie.
Cette phase achevée, la communauté pourra quitter les bâtiments provisoires en bois, et emménager dans l’Abbaye.
La 3ème phase de travaux suivra dès que possible.
Avec elle l’abbaye sera complète.
Chronologie des travaux
2007 : Terrassement
2008-2009 : Réalisation de la cave
2014 : Fondations de l’église
2015-2018 : Réalisation de la maçonnerie
2019-2021 : Pose de la charpente et de la couverture
2022 : Pose du clocher de l’église et début des travaux des bâtiments conventuels
2023-2025 : Construction des bâtiments d’habitation
2027 : Fin des deux premières phases, s’il plaît à Dieu !
